Lavori di ricostruzione privata: ogni mese perso ora si paga caro

Lavori di ricostruzione privata: ogni mese perso ora si paga caro

C’è un tempo per aspettare e un tempo per firmare. Con l’Ordinanza n. 272 del 4 maggio 2026 e il correttivo tecnico Ordinanza n. 284 del 28 maggio 2026, quel secondo tempo si è ristretto drasticamente — e chi non se ne accorge in fretta rischia di pagarlo in penali.

L’anticipazione non è più un cuscinetto

Fino a ieri, l’anticipo liquidato al SAL 0 copriva il 30% dei lavori ammessi, dando alle imprese un margine di liquidità per affrontare l’avvio del cantiere senza affanni. Con l’art. 73 dell’Ordinanza 272 quella percentuale scende al 20%, con in più un tetto complessivo di 500.000 euro su tutti i SAL 0 attivi contemporaneamente in capo alla stessa impresa, e garanzie fideiussorie più stringenti.

L’impresa scelta subito, non tra quattro mesi

VocePrima dell’Ord. 272Ora (Ord. 272 / 284)
Anticipo SAL 030% dei lavori ammessi20% dei lavori ammessi
Tetto anticipi impresaNon previsto€ 500.000 cumulativo
Individuazione impresaEntro 120 gg dal decretoPrima della conclusione del procedimento
CronoprogrammaFacoltativo / successivoObbligatorio, firmato da impresa, DL, committente
Penali per ritardoNon sistematicheAutomatiche, art. 59-bis TURP

Schema di sintesi — principali modifiche introdotte dall’Ordinanza 272/2026 e dal correttivo 284/2026

L’impresa va scelta subito, non tra quattro mesi
Cambia anche il tempo della decisione. Prima la norma concedeva 120 giorni dal decreto di concessione per individuare e comunicare l’impresa esecutrice. Con gli artt. 55-67 TURP, come riscritti dall’Ordinanza 272, l’impresa deve essere individuata e comunicata prima della conclusione del procedimento, contestualmente al progetto. Il cronoprogramma dei lavori — firmato congiuntamente da impresa, direttore lavori e committente — diventa parte integrante della domanda, non un adempimento successivo.
Chi arriva al decreto senza un’impresa già contrattualizzata parte già in ritardo rispetto alla nuova tabella di marcia.

Le nuove penali non perdonano
È qui che la stretta si sente davvero. Il nuovo art. 59-bis TURP introduce decurtazioni automatiche sul corrispettivo per ogni mese di ritardo rispetto alle scadenze del cronoprogramma: −0,5% al mese per i primi sei mesi, che diventa −1% al mese dal settimo mese in avanti. Penali che, secondo le rispettive responsabilità, si estendono anche a direttore lavori e professionisti coinvolti.

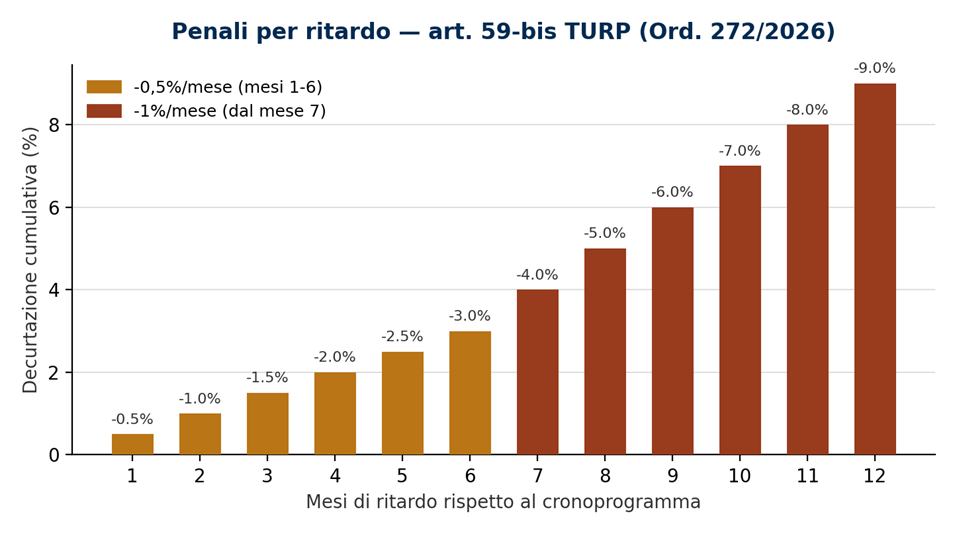

Andamento della decurtazione cumulativa in caso di ritardo (art. 59-bis TURP, Ordinanza 272/2026)

Non sono più scadenze indicative: sono scadenze intermedie vere e proprie, disseminate lungo tutto il cronoprogramma, ciascuna con il proprio contatore acceso dal giorno della sottoscrizione.

Cosa cambia davvero per chi deve ricostruire
Il messaggio delle nuove regole è coerente in ogni sua parte: meno respiro finanziario all’avvio, meno tempo per organizzarsi, più conseguenze economiche per chi rallenta. In questo contesto, aspettare “il momento giusto” per scegliere l’impresa non è prudenza: è il modo più diretto per accumulare ritardo prima ancora di aver posato il primo mattone.

Chi invece arriva al decreto con l’impresa già individuata, il cronoprogramma già condiviso e una squadra tecnica già rodata, parte con lo stesso identico progetto ma con mesi di vantaggio reale sulla concorrenza — e con il portafoglio penali ancora tutto da spendere, cioè da non spendere affatto.

La risposta di Renovo: certezza fin dal primo giorno
È proprio in questo scenario che una rete come quella di Renovo fa la differenza concreta. Con circa 100 imprese locali attive sul territorio del cratere, Renovo è in grado di individuare e contrattualizzare l’impresa esecutrice prima ancora della conclusione del procedimento — senza le attese e le incertezze di chi deve cercare un’impresa disponibile a partire nei tempi imposti dalla nuova disciplina. Questo significa una risposta certa sui tempi, dal primo giorno, e non una scommessa sulla disponibilità del mercato.

La dimensione della rete permette inoltre di offrire soluzioni economiche fuori dalla portata di una singola impresa isolata: condizioni di filiera, capacità di assorbire parte dell’aumento dei costi di cantiere, e la possibilità di ricollocare rapidamente mezzi e maestranze tra i cantieri della rete quando un imprevisto rischia di far scattare le nuove penali. Chi si affida a Renovo non deve scegliere tra rapidità e convenienza: ottiene entrambe, perché la rete è già pronta a partire prima ancora che il decreto venga firmato.

Direzione Renovo

450 442 paolo.capriotti
